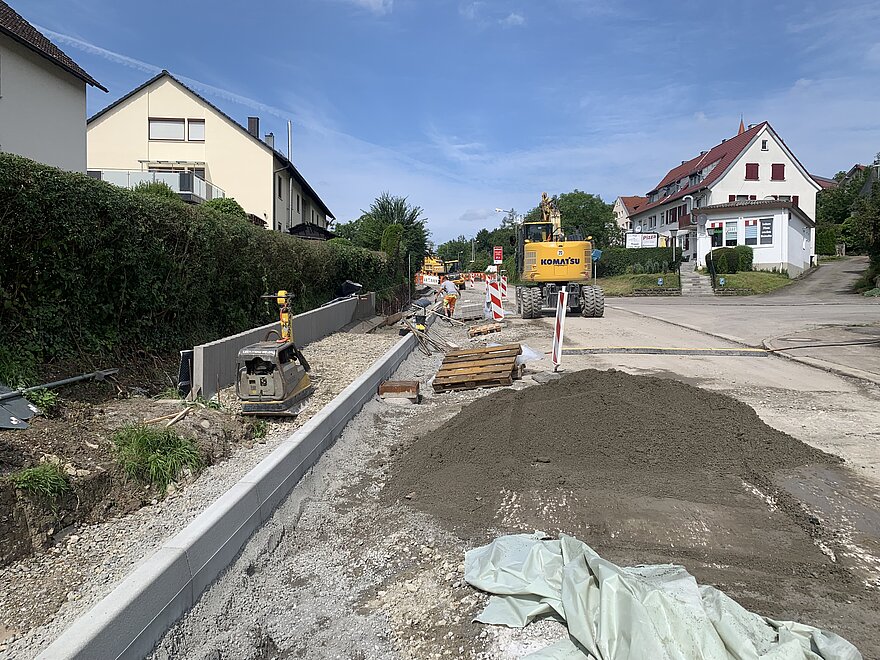

Aktueller Stand - Ausbau der OD Westheim KW 28

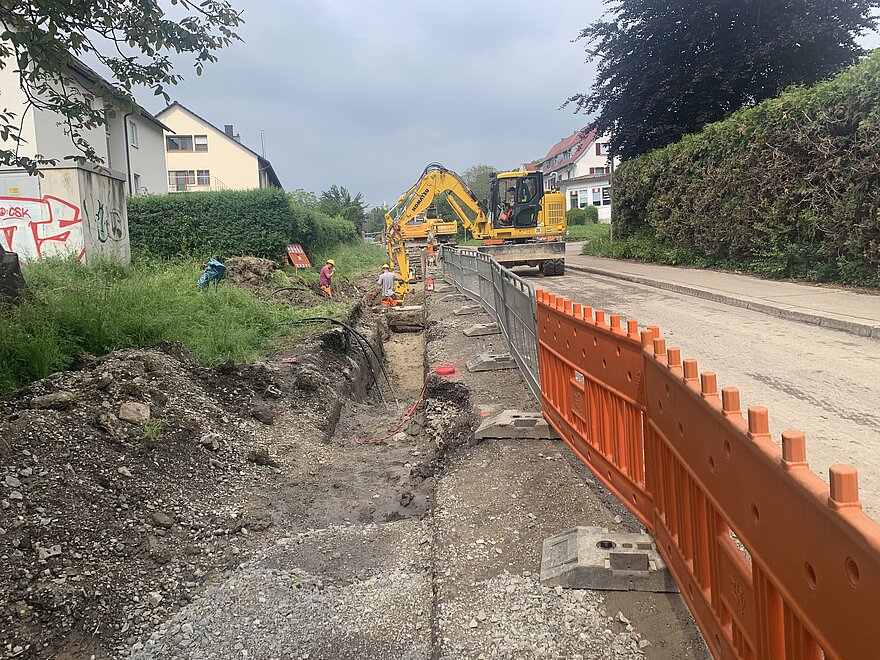

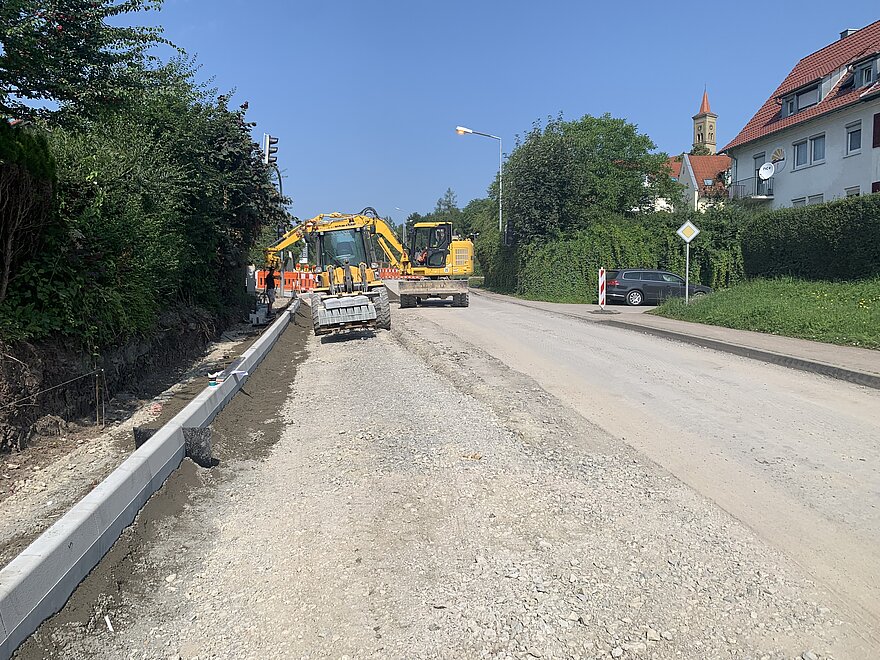

Momentan werden Tiefbauarbeiten für die Straßenentwässerung im Abschnitt von Gaildorf kommend ausgeführt. In diesem Abschnitt sind bereits zum Großteil die Vorbereitung zum Setzen der Bordsteine abgeschlossen. Im Folgenden wird die Fußgängerampel „Gartenstraße“ barrierefrei umgebaut und der Gehweg in Richtung Reutter Areal hergestellt.

Aktueller Stand - Ausbau der OD Westheim, KW 27

Momentan werden Straßenbauarbeiten und Kanalauswechslungen im Abschnitt von Gaildorf kommend ausgeführt. In diesem Abschnitt laufen bereits die Vorbereitung zum Setzen der Bordsteine. Des Weiteren wird ein neuer Gehweg von der Gartenstraße in Richtung Reutter Areal hergestellt.

Sachstand Sanierungsarbeiten B 19 – Ortsdurchfahrt Westheim

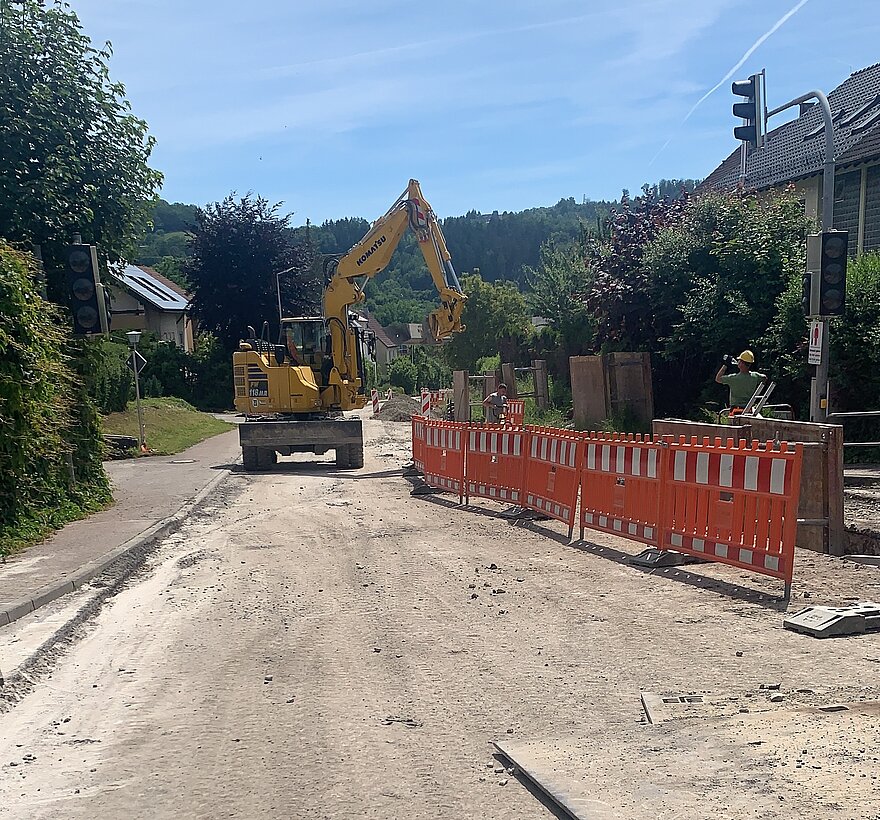

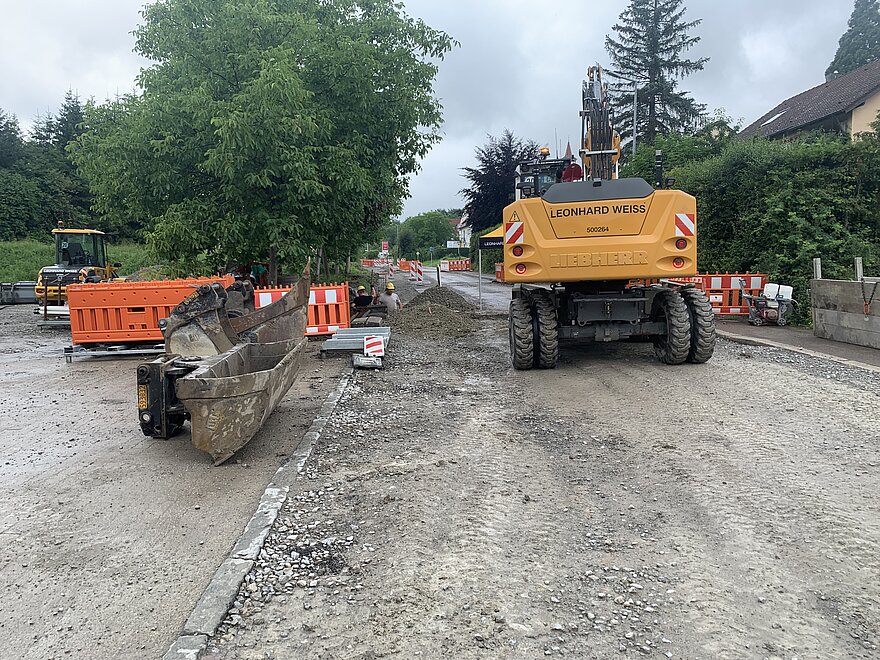

Schönbühl ausschließlich von Uttenhofen kommend befahrbar

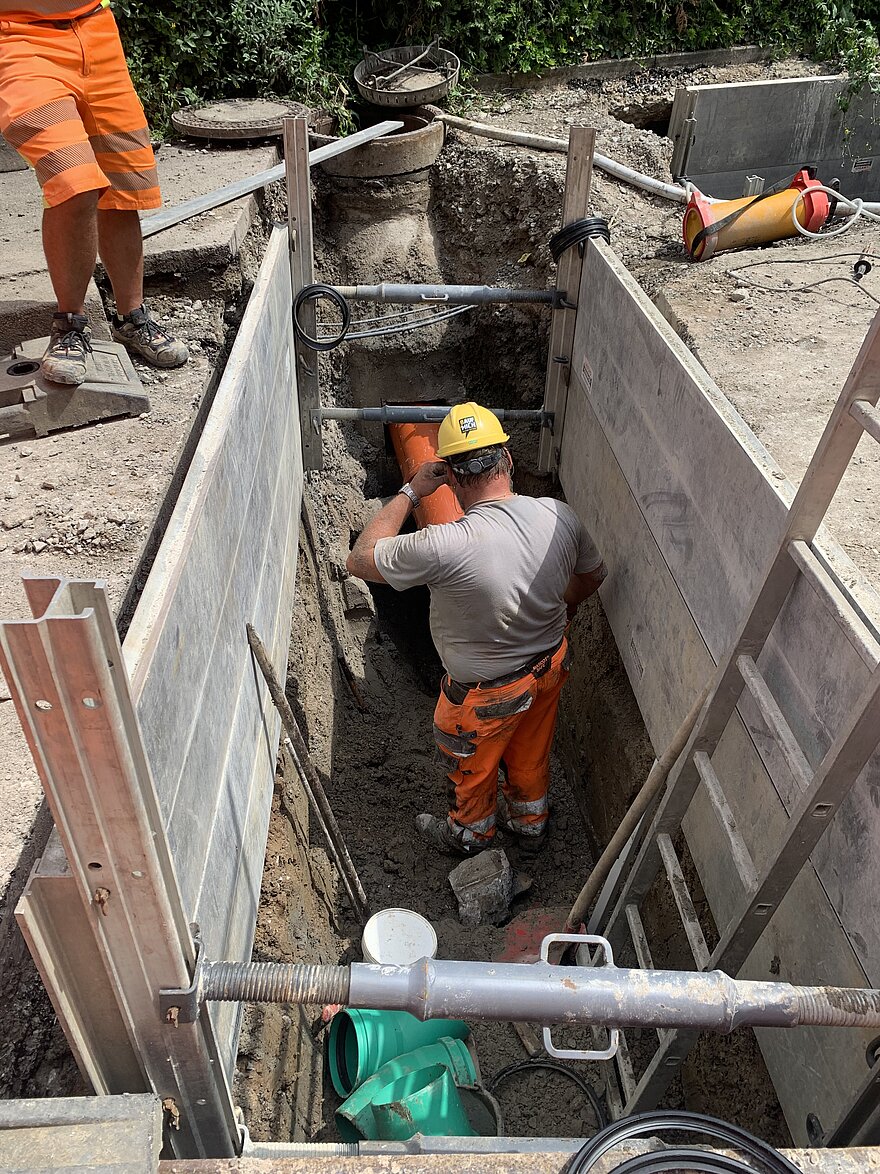

Von Montag, 28. Juni 2021 bis voraussichtlich Montag, 12. Juli 2021 erfolgt die Zufahrt zum Nahkauf und Schönbühl, wie seither, von „oben“ (aus Richtung Uttenhofen kommend). Die Firma Leonhard Weiss wird in diesem Zeitraum im „unteren“ Bereich die Querungen für die Straßeneinläufe,
die zusätzliche Kanalauswechslung sowie die Vorarbeiten für das Versetzen der Randeinfassungen ausführen. Derzeit laufen Straßenbauarbeiten im unteren Abschnitt aus Richtung Gaildorf kommend.

Es erfolgen Vorarbeiten zur Wiederherstellung der Randeinfassungen sowie für die Straßenentwässerung. Die Zufahrt zum „Schönbühl“ sowie dem Einzelhandel kann somit bis Mitte Juli von Uttenhoffen/aus Richtung Norden kommend erfolgen. Bitte beachten Sie die aktuelle Beschilderung!
Für eventuelle Rückfragen steht Ihnen Dipl.-Ing. Jörg Wüstner von den Grimm Ingenieuren unter der
Telefonnummer 01 51/12 55 85 50 gerne zur Verfügung.

Sanierung B 19, KW25

Derzeit laufend Straßenbauarbeiten im Abschnitt von Gaildorf kommend. Es erfolgen Vorarbeiten für die Wiederherstellung der Randeinfassungen sowie für die Straßenentwässerung.

Die Zufahrt zu „Im Schönbühl“  sowie dem Einzelhandel kann somit bis Mitte Juli von Uttenhoffen / aus Richtung Norden kommend erfolgen.

Bitte die aktuelle Beschilderung beachten.

Aktueller Stand - Kanalsanierung B 19, KW 24

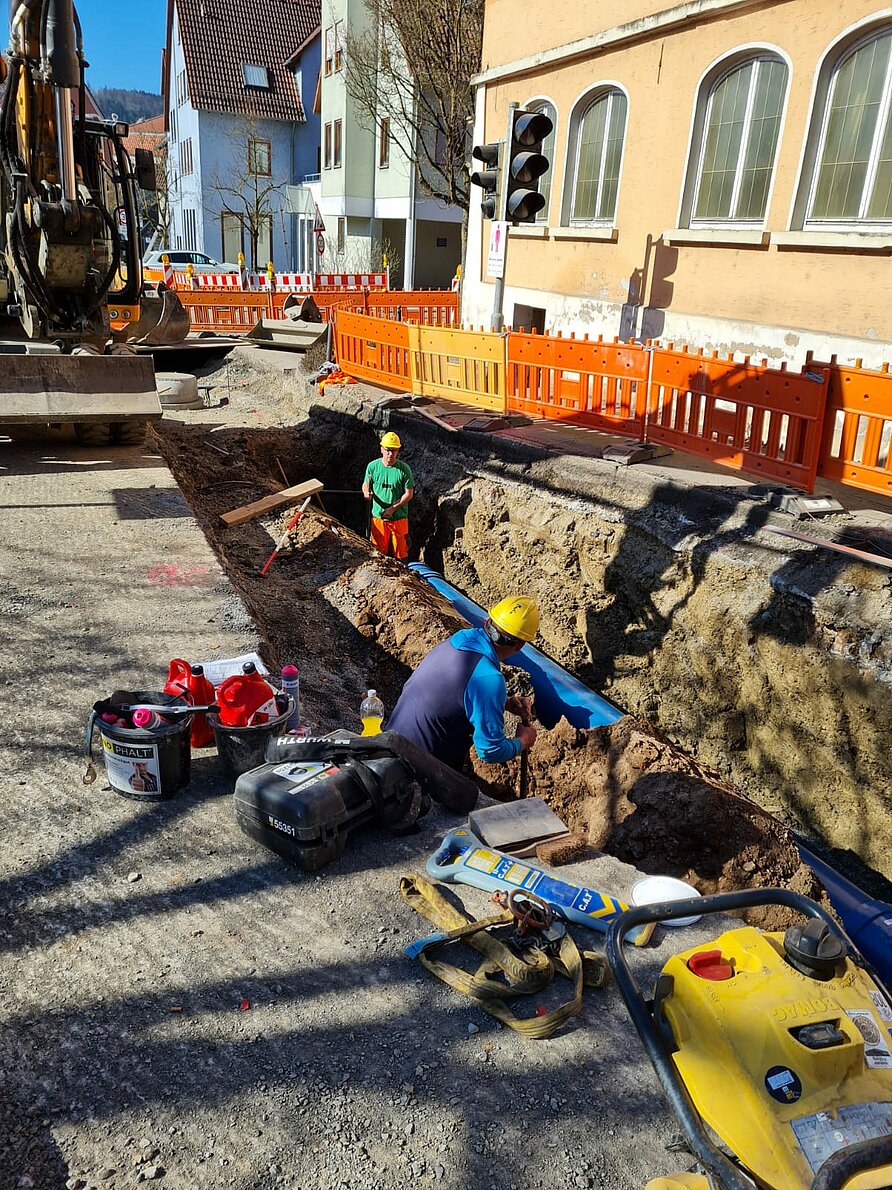

Einmal Wöchentlich findet eine Vor-Ort Besprechung zu den aktuellen Angelegenheiten der B19 Baustelle statt. Die Arbeiten kommen wie geplant gut voran und der Bauzeitenplan wird eingehalten.

Es wird momentan zeitgleich ausgehoben, Leitungen verlegt und der Graben wiederverfüllt und verdichtet.

Die Mitarbeiter der ausführenden Firma zeigen bei hochsommerlichen Temperaturen vollen Einsatz.

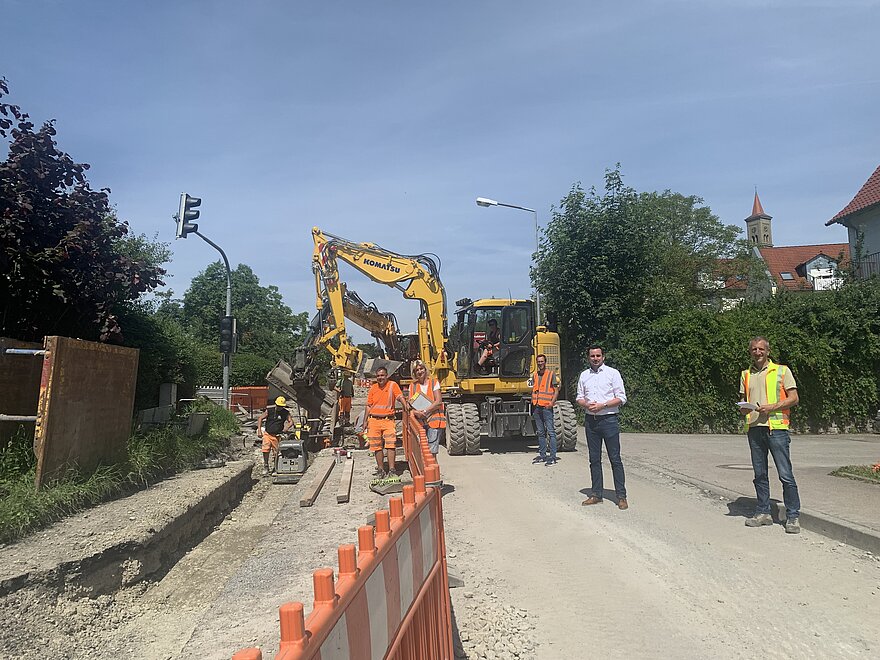

Im Bild zu sehen vl. : Herr Zorn (Vorarbeiter Fa. Leonhard Weiss), Frau Henschel ( Abrechnung Fa. Leonhard Weiss), Herr Rief ( Bauleitung Fa. Leonhard Weiss), Herr Bürgermeister Tausch, Herr Wüstner( Dipl.-Ing. vom Büro Grimm Ingenieure, Ellwangen)

Aktueller Stand - Ausbau der OD Westheim, KW23

Trotz mäßiger Witterung kommen die Arbeiten gut voran. Die Kanalverlegungen sind zu 60% fertiggestellt und die Maßnahmen für die Stadtwerke Schwäbisch Hall sind so gut wie abgeschlossen.

Die Zufahrten zum „Raingarten“ sowie „Im Schönbühl“ sind jetzt nur noch aus Richtung Süden / Gaildorf möglich ist. Bitte die aktuelle Beschilderung beachten.

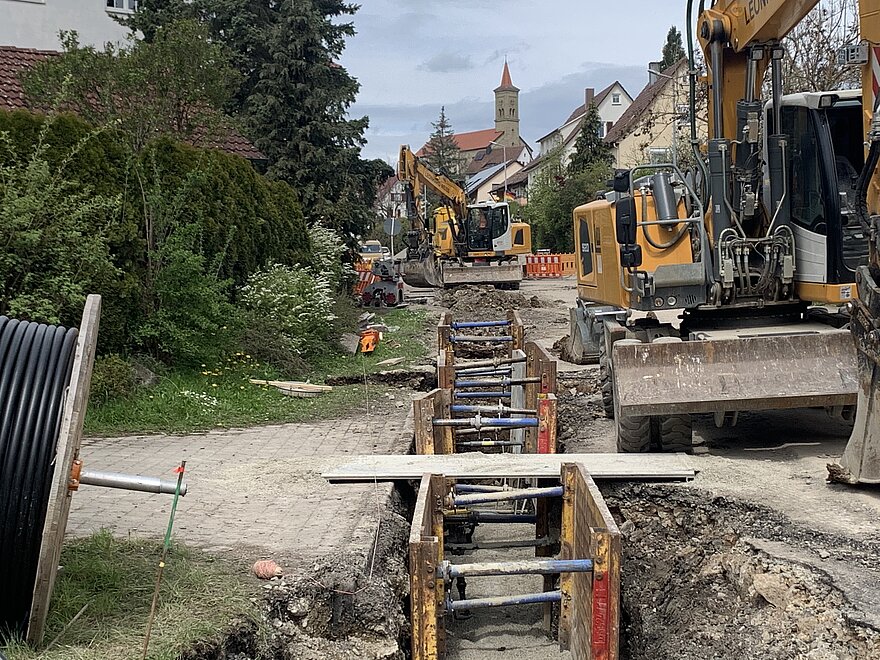

Aktueller Stand - Ausbau der OD Westheim, KW22

Die Firma Leonhard Weiss arbeitet sich mit 6 Mann für die Gemeinde Rosengarten und die Stadtwerke Schwäbisch Hall durch Westheim. Bis zu 2,50 m tief werden momentan Regenwasserleitungen DN 300 sowie Kabel und Leerrohre verlegt. Dazu wurden bisher ca. 4.000 to Material bewegt. Der Aushub wird zwischengelagert, beprobt und anschließend einer geordneten Entsorgung oder Wiederverwertung zugeführt.

Die Zufahrt zum „Raingarten“ ist aus Richtung Süden / Gaildorf jetzt wieder provisorisch möglich.

Bauarbeiten Sanierung B 19, KW20

Mittagspause – die Arbeiten sind aber nur kurz unterbrochen.
Trotz schlechtem Wetter kommen die Tiefbauarbeiten beständig
voran. Die Kanalinnensanierung ist mittlerweile erfolgreich abgeschlossen.

Knapp 40 % der geplanten Kanalerneuerung ist abgeschlossen,
die Tiefbauarbeiten kommen beständig voran und sind mittlerweile
am Reutter-Areal angekommen. Die Arbeiten befi nden sich
im Terminplan trotz kleinerer Überraschungen.

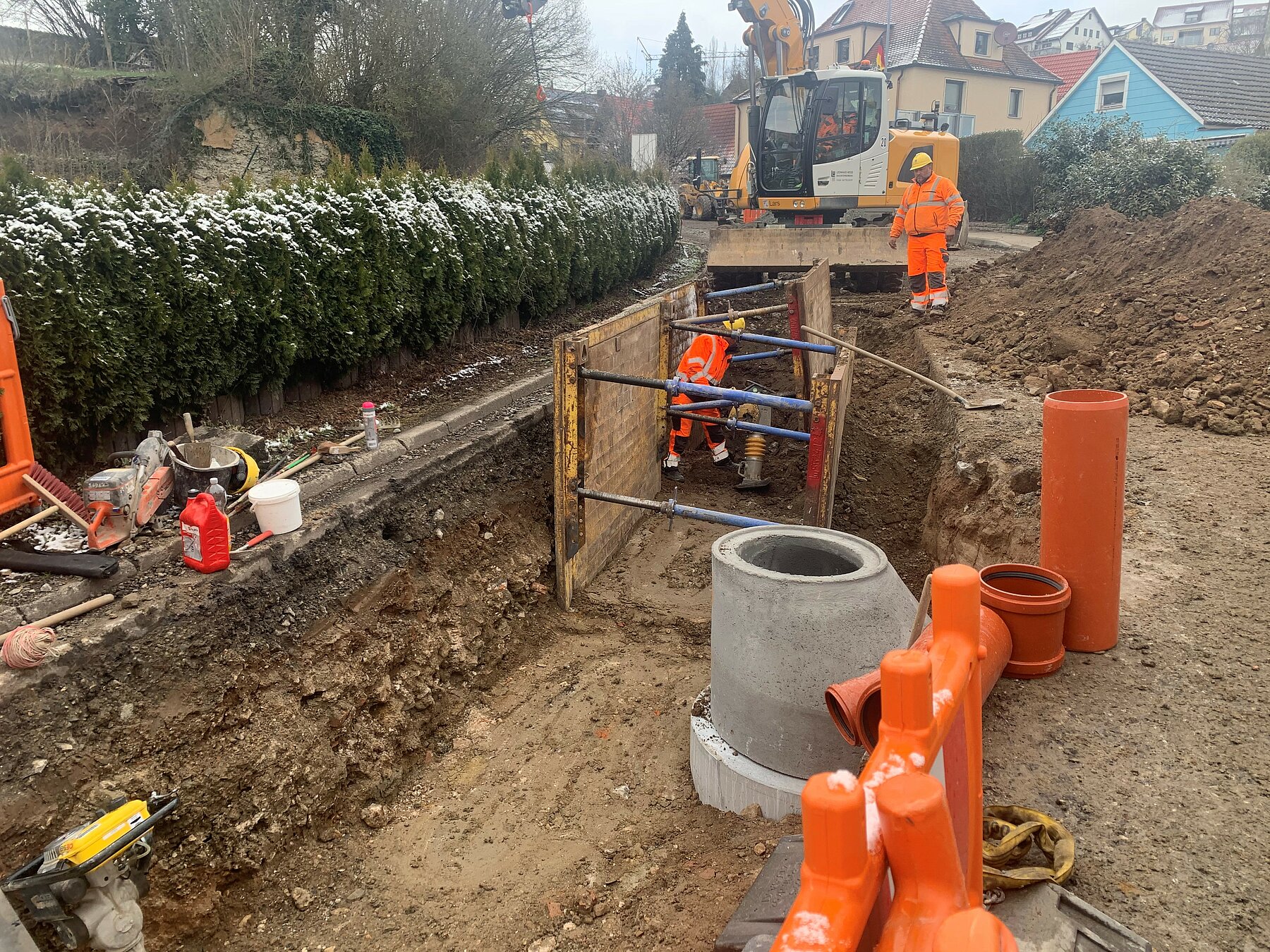

Bauarbeiten Sanierung B 19, KW 17

Fast lautlos und unbemerkt führt die Fa. Kanaltechnik Meyer die Kanalinnensanierung durch.
Wie geplant werden aktuell die zu sanierenden Kanäle mit einem Inliner bis Ende dieser Woche
ausgekleidet. Das Baufeld der Tiefbauarbeiten hat die „Kurve“ genommen, die Anschlüsse im
Bereich der Haller Straße sind fertiggestellt und die Baustelle schreitet in Richtung Reuter Areal
voran.

Bauarbeiten Sanierung B 19, KW16

Aktuell wird die dritte Kanalhaltung fertiggestellt. Parallel zu den Tiefbauarbeiten
laufen die vorbereitenden Arbeiten für die Inlinesanierung (Fräsarbeiten, Kalibrierung, etc.).

Bauarbeiten Sanierung B 19

Trotz mäßiger Witterung nimmt die Baumaßnahme in der Ortsdurchfahrt
Westheim Fahrt auf. Bei Schmutz- und Regenwasser
sind jeweils die erste Kanalhaltung fertiggestellt sowie die ersten Meter Kabel der Stadtwerke Schwäbisch Hall verlegt. Am anderen
Ende der Baustelle wird zeitgleich die Kanalinnensanierung vorbereitet.

Umleitungsschild am Luckenbacher See


An der Kreuzung Luckenbacher See Richtung Uttenhofen wurde
diese Woche ein zusätzliches Schild aufgestellt. Es zeigt die Umleitungsstrecke
über Wielandsweiler-Oberrot-Fichtenberg-Gaildorf.

Über den weiteren Verlauf der Baustelle informieren wir fortlaufend
im Mitteilungsblatt und bitten die Anwohner um Verständnis!

Bauarbeiten Sanierung B 19 gehen voran

Von der Fa. Leonhard Weiss werden derzeit im unteren Bereich der Ortsdurchfahrt der Mischwasserkanal DN 250 sowie der Regenwasserkanal DN 500 verlegt. Die vorhandene Gasleitung wird in diesem Zuge umverlegt, wohingegen die bestehende Abwasserdrosselleitung verbleibt. Im Vorgriff auf die weiteren Kanal- und Straßenbauarbeiten wurde die Asphaltdeckschicht der gesamten Straßenfläche abgefräst. Das sehr homogene Fräsgut wird im Mischwerk aufbereitet und an anderer Stelle als neuer Asphalt wieder eingebaut. Über den weiteren Verlauf der Baustelle informieren wir fortlaufend im Mitteilungsblatt und bitten die Anwohner um Verständnis!

Bauarbeiten Sanierung B 19

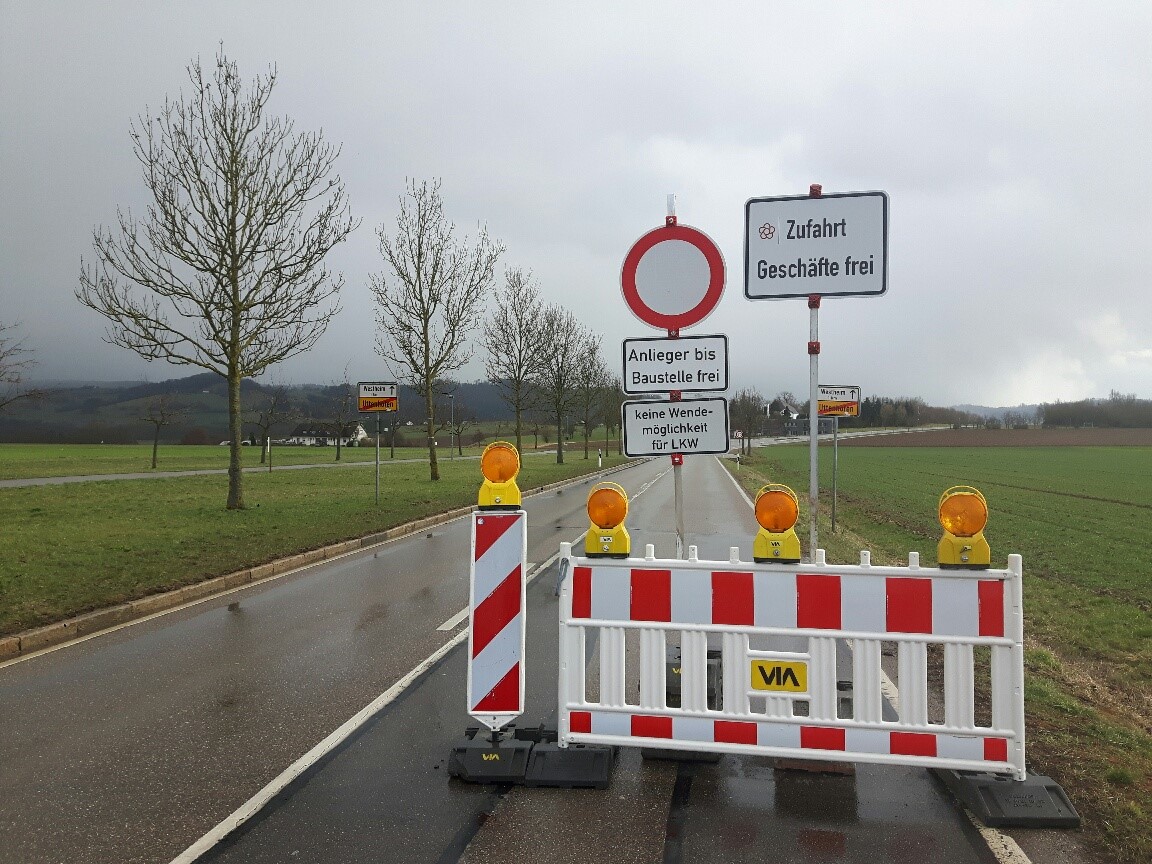

Die Baustelle wurde am Freitag, den 12. März 2021 offi ziell an die Vertreter der beteiligten Unternehmen übergeben. Die Haupt-verkehrsader zwischen Gaildorf und Schwäbisch Hall ist seit Mon-tag, 15. März 2021 für den Durchgangsverkehr voll gesperrt.Die Geschäfte in Westheim können jedoch weiterhin angefah-ren werden.Der Pkw-Verkehr wird über die Bibersstraße nach Uttenhofen umgeleitet, der Schwerlastverkehr weitgehend über Gaildorf – Mittelrot - Fichtenberg – Oberrot – Wielandsweiler und Bibersfeld.

Beginn der Bauarbeiten B 19

Unser Foto zeigt Bürgermeister Tausch mit Vertretern der beteiligten Unternehmen am Großprojekt B 19. Die Baustelle wurde vergangenen Freitag offiziell übergeben. Die Bundesstraße B 19 ist seit Montag für den Durchgangsverkehr gesperrt. Die Geschäfte können weiterhin angefahren werden. Der Lkw-Verkehr wird weitgehend umgeleitet.

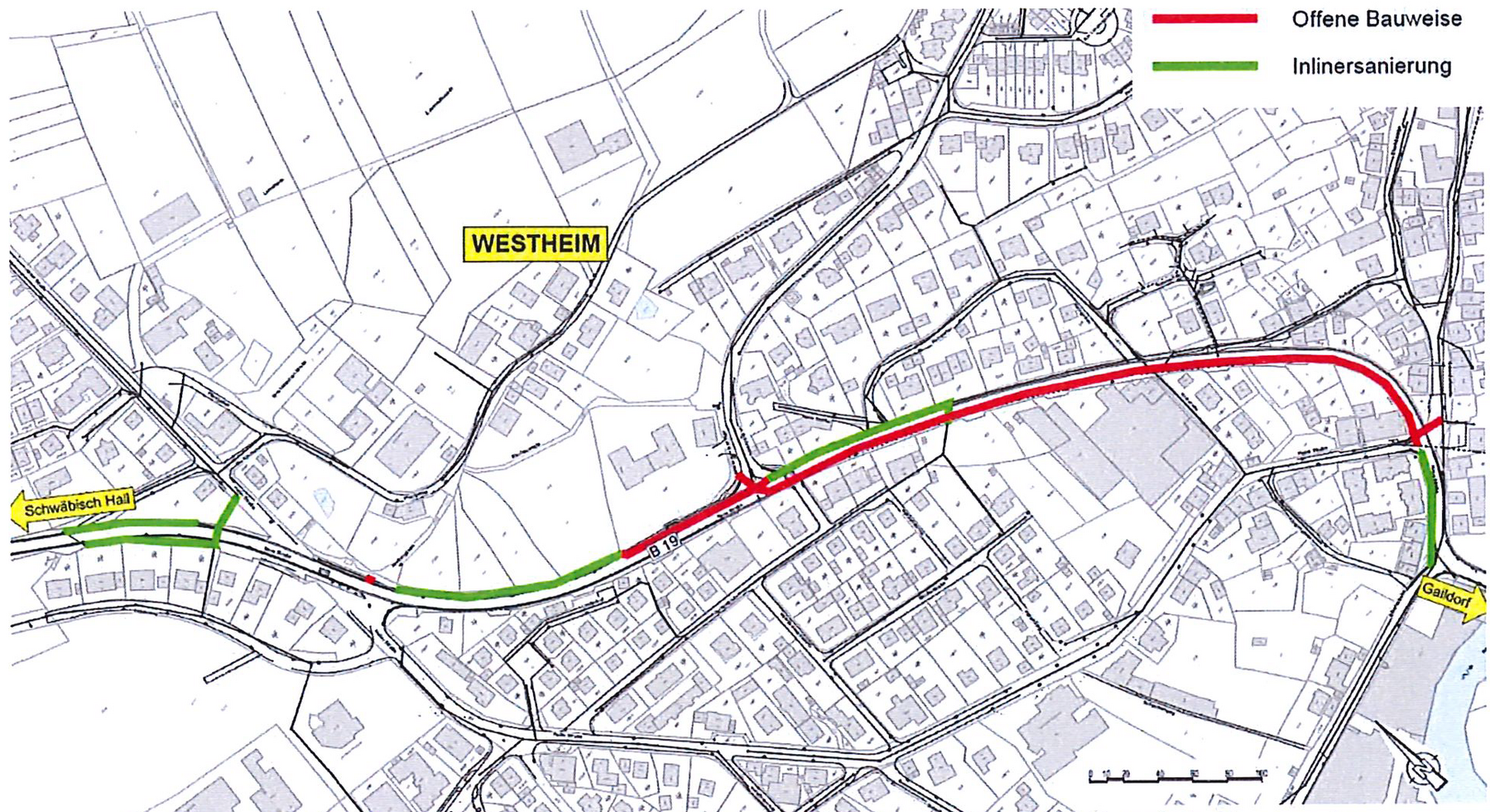

Information Bauarbeiten 'OD Westheim /B19'

Die Gemeinde Rosengarten informiert über die geplanten Baumaßnahmen im Bereich der Ortsdurchfahrt Westheim / B19:

Stand 03.03.2021   Infobroschüre

Stand 25.02.2021   Infobroschüre

Stand 07.12.2020   Infobroschüre
